Travaux de rénovation des chaussées sur l'A7 entre Saint-Rambert-d'Albon et La Galaure

Printemps 2025

Pour le confort et la sécurité des conducteurs, VINCI Autoroutes a rénové les chaussées entre Saint-Rambert-d’Albon et La Galaure. Ce chantier s’inscrit dans le cadre du vaste programme engagé en 2017 pour renouveler les chaussées de l’autoroute A7 dans la vallée du Rhône.

Le chantier sur l'A7N entre Saint-Rambert d'Albon et La Galaure

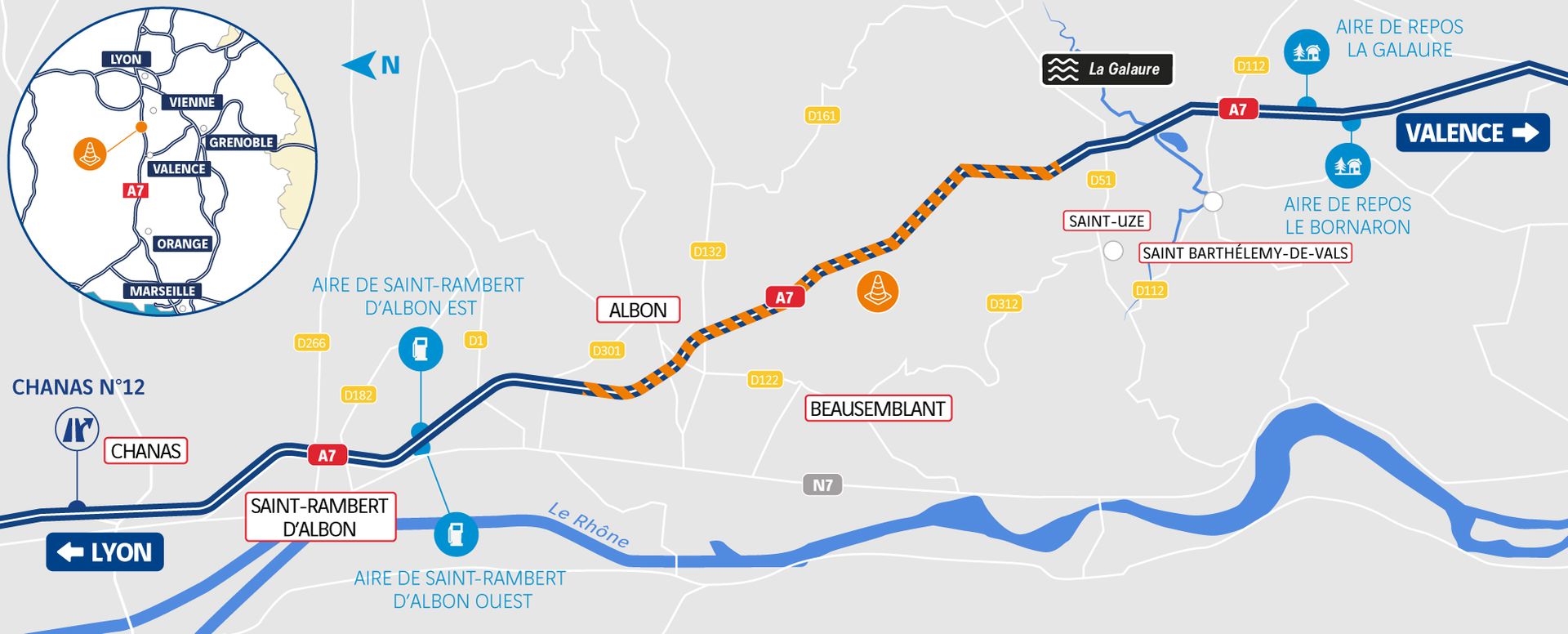

DOIE - A7 - St-Rambert_La Galaure_plan-situation

Dicté par la densité de trafic, le phasage du chantier a été optimisé pour raccourcir au maximum la durée des travaux dans le temps et ainsi, limiter la gêne occasionnée. Ainsi, les travaux ont été réalisés sans interruption de la circulation.

Cette saison de travaux a débuté le 3 mars 2025 pour se terminer le 16 mai 2025.

DOIE - A7 - St-Rambert_La Galaure-calendrier chantier

Les travaux

Les équipes vont raboté et refait les enrobés de la couche de roulement en BBTM (Béton Bitumineux Très Mince) sur 2,5 cm d’épaisseur, sur toutes les voies de circulation ainsi que la bande d’arrêt d’urgence.

La voie centrale et la voie de gauche ont bénéficié d’une reprise de la couche de liaison sur une épaisseur de 5 à 7 cm.

Une réhabilitation en profondeur a été menée sur la voie de droite avec le renouvellement des couches de liaison et de base en grave-bitume, sur une épaisseur variant de 13 à 25 cm.

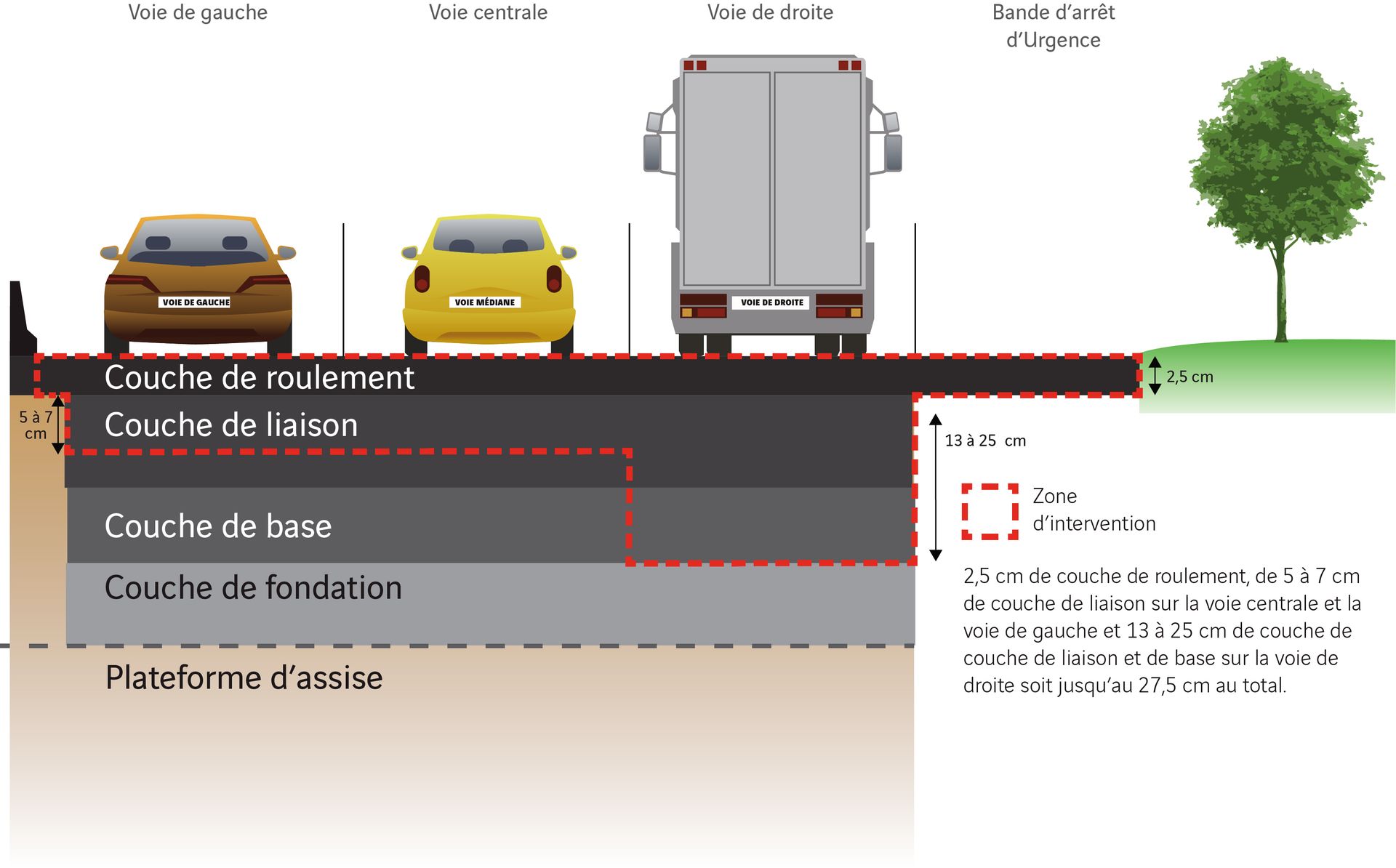

DOIE - A7 - St-Rambert_La Galaure_couches-chaussees

En quoi consistent les travaux ?

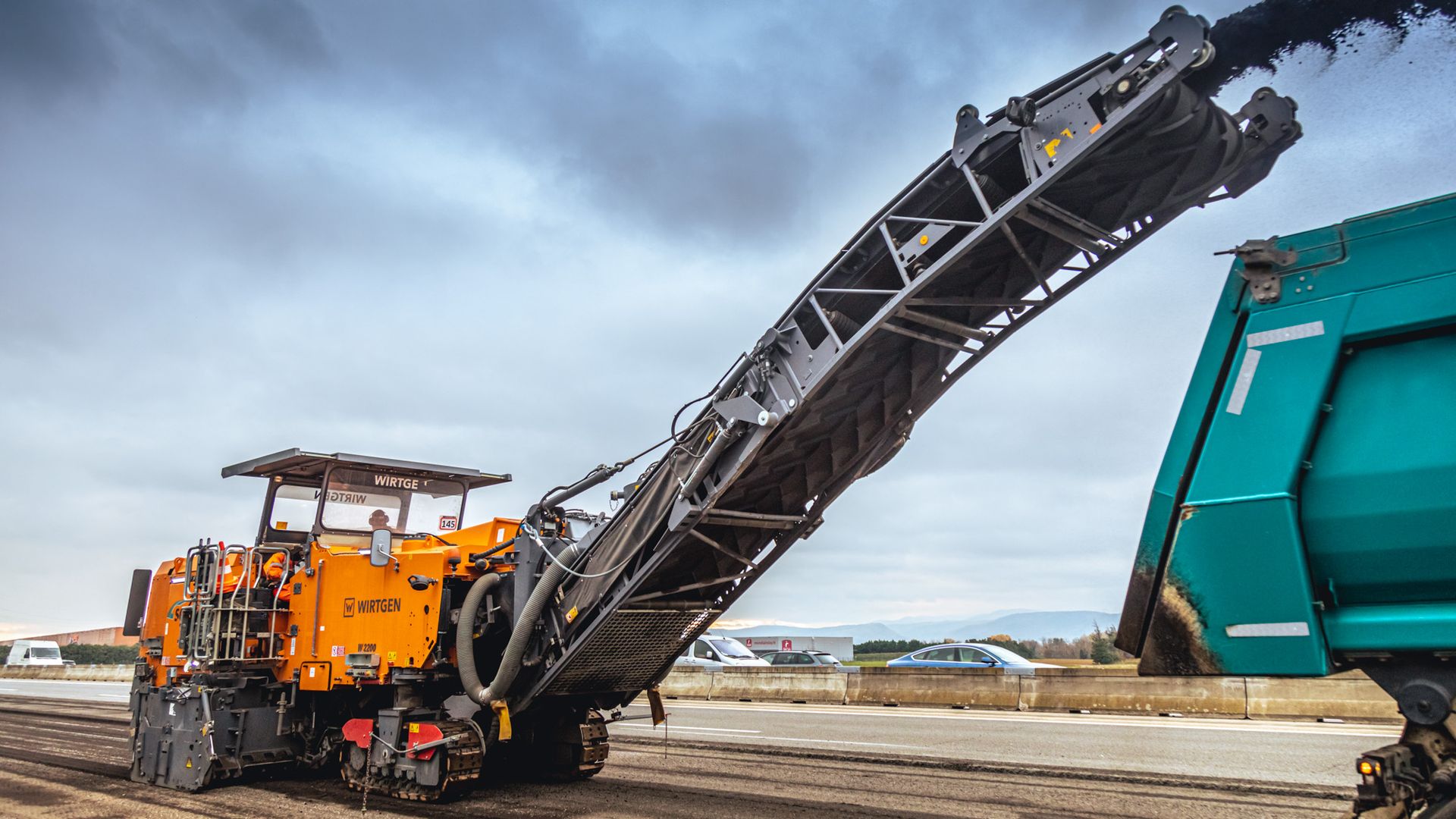

1-Renforcement de la bau pour mise en place du 22 et 0 (photo d'illustration)
1-Renforcement de la bau pour mise en place du 22 et 0 (photo d'illustration)
1
5

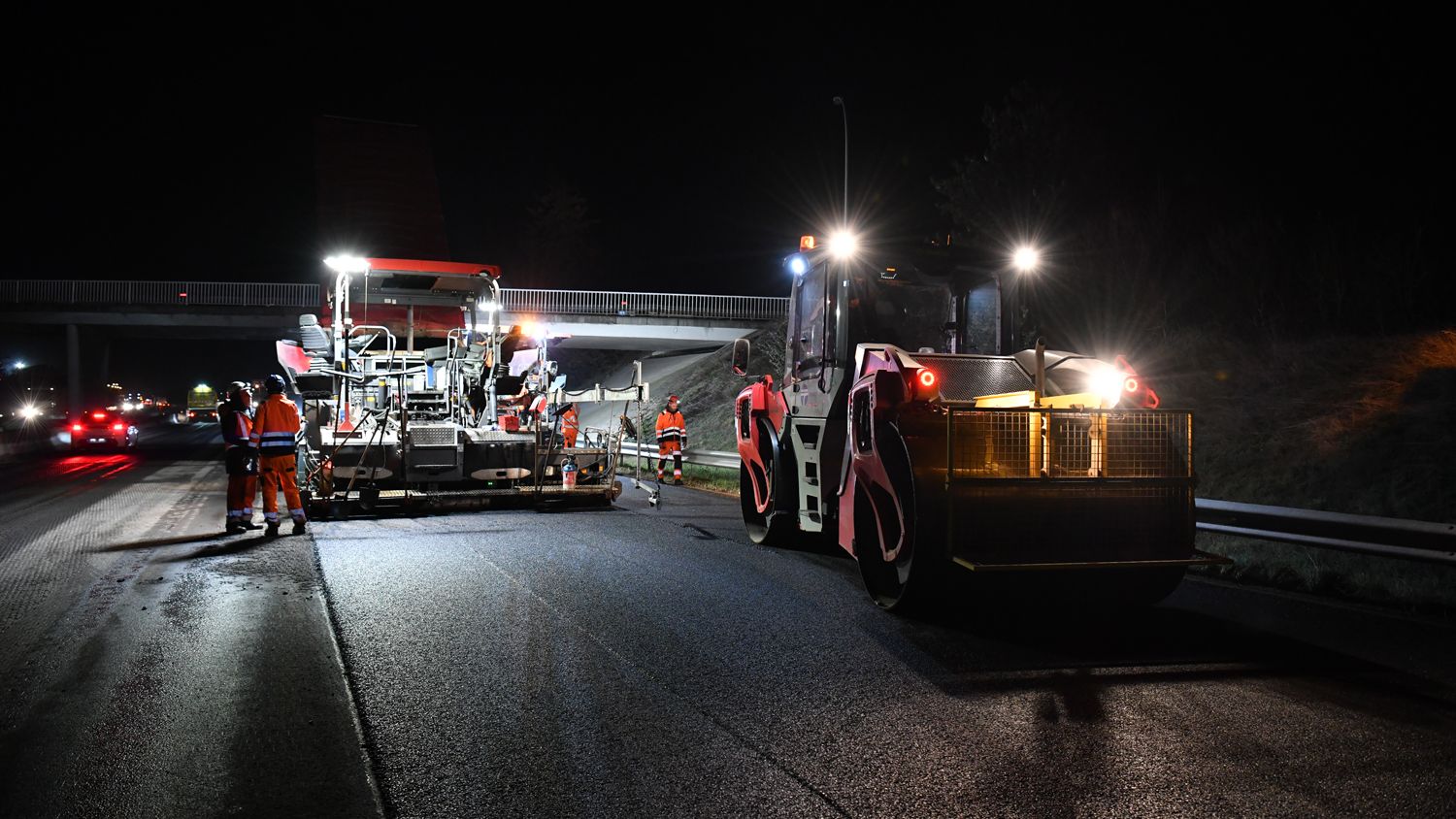

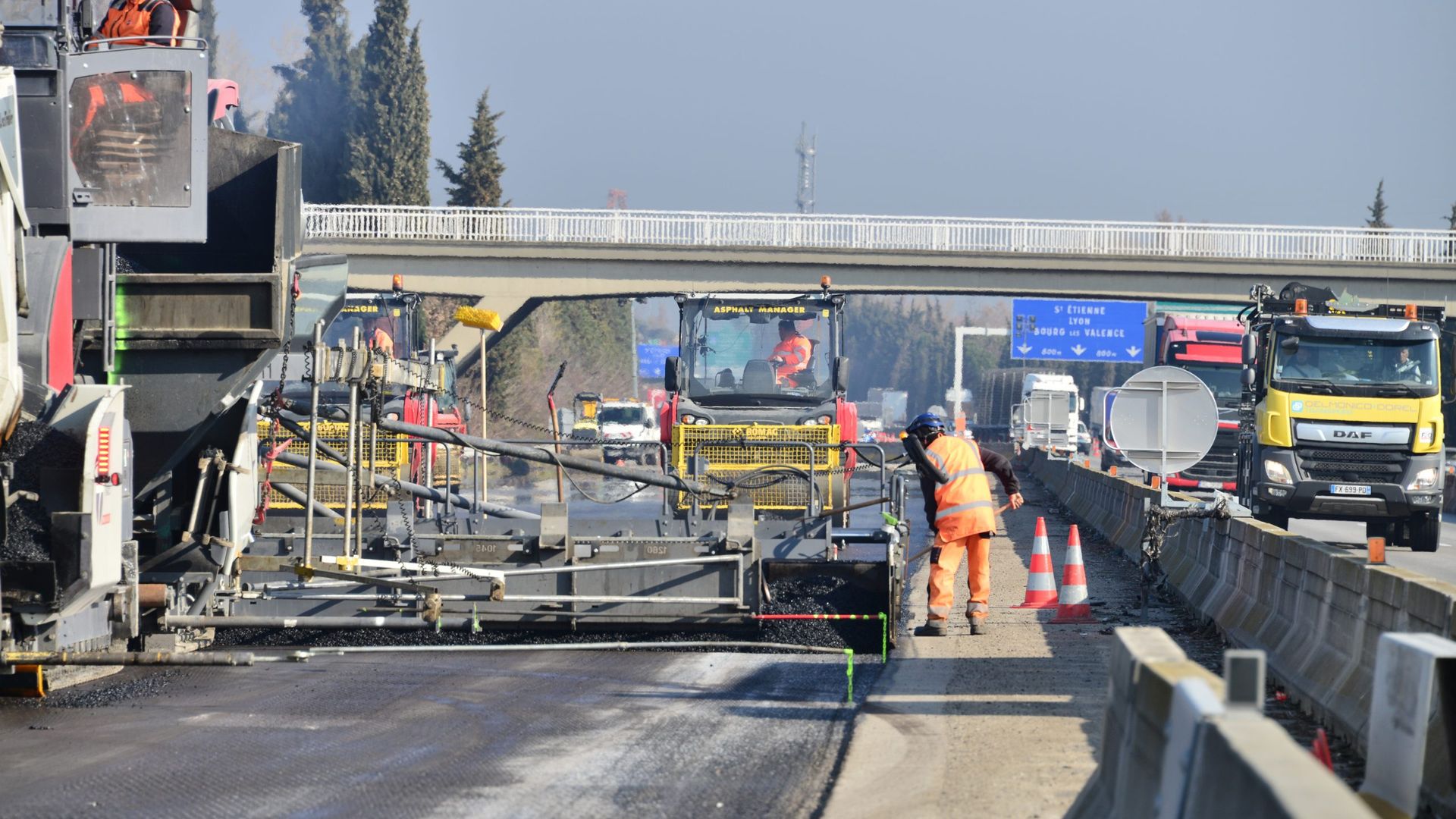

1-Renforcement de la bau pour mise en place du 22 et 0 (photo d'illustration)

Les conditions de circulation

Ce chantier mobile s'est déroulé exclusivement de nuit, de 21h à 6h, du lundi au vendredi matin, soit 4 nuits par semaine. Le chantier est replié en journée et les week-ends.

Au niveau de la zone de chantier, la circulation a été basculée en double sens sur le sens opposé, afin d’isoler la zone de travaux de la zone circulée pour la sécurité des usagers et celle des intervenants du chantier.
En journée, les conducteurs ont circulé sur 2 voies dans chaque sens. La vitesse a été ponctuellement abaissée à 90 km/h sur toute la zone de chantier, du 3 mars au 16 mai 2025.

2

mois de travaux

-

70 000

tonnes d'enrobés

-

20 km

de chaussées rénovées

(10 km par sens)

120

personnes mobilisées

en moyenne par nuit

11

millions d'euros

financés par VINCI Autoroutes

40%

d'enrobés recyclés

-

6

communes concernées

-

70 000

véhicules en moyenne

chaque jour

Jusqu'à 140 000

véhicules en trafic

de pointe estival

Le chantier en images

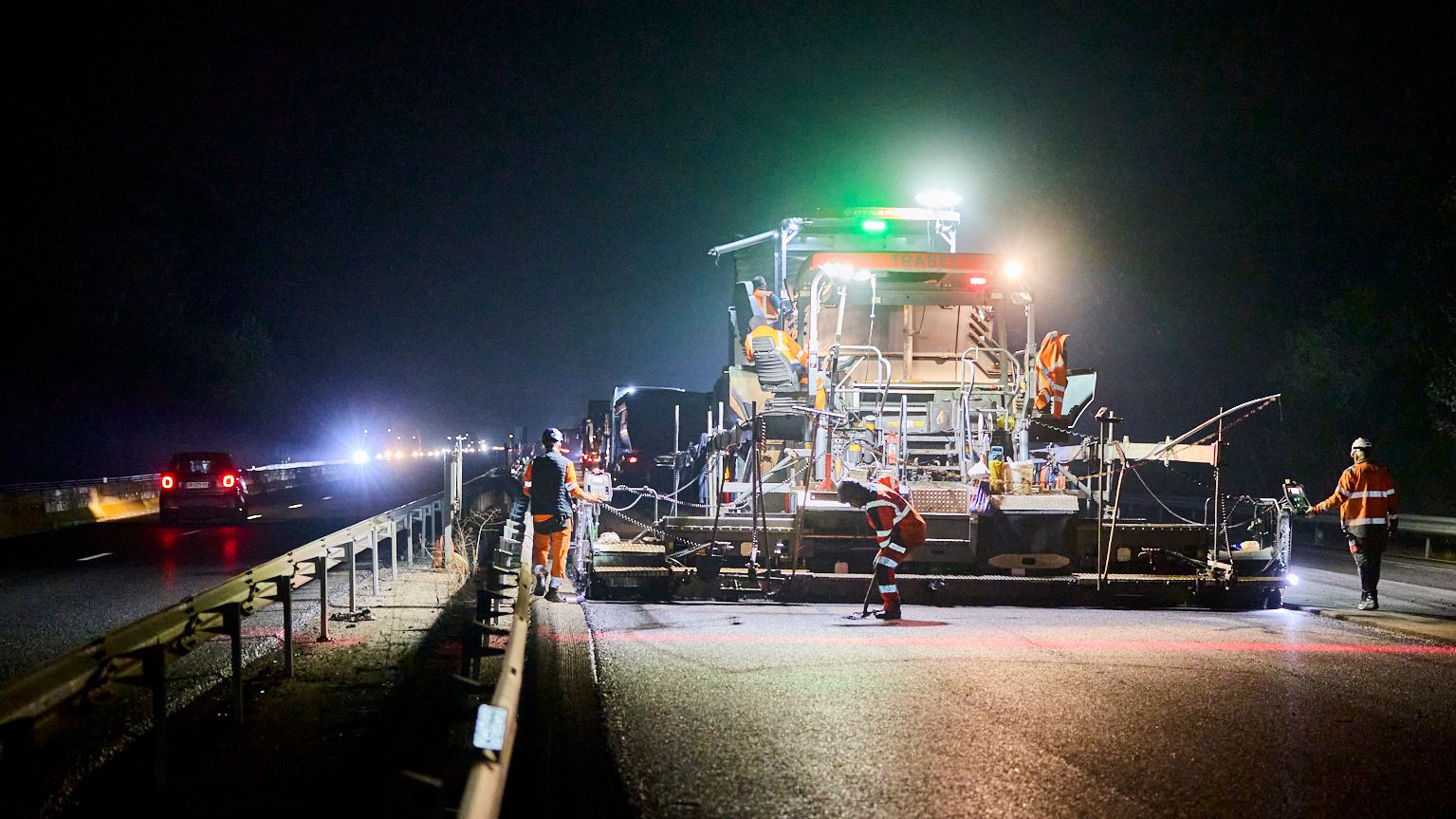

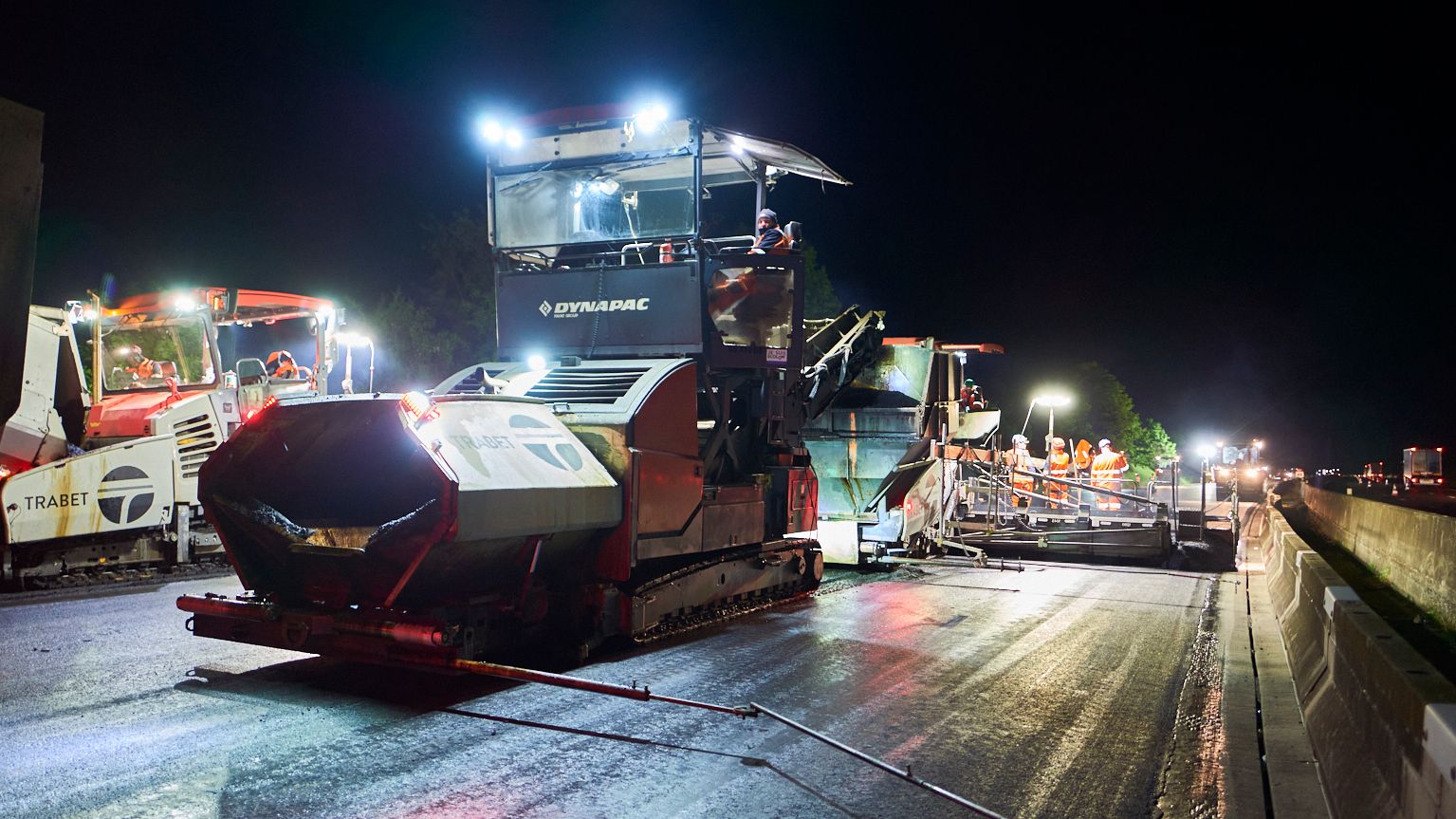

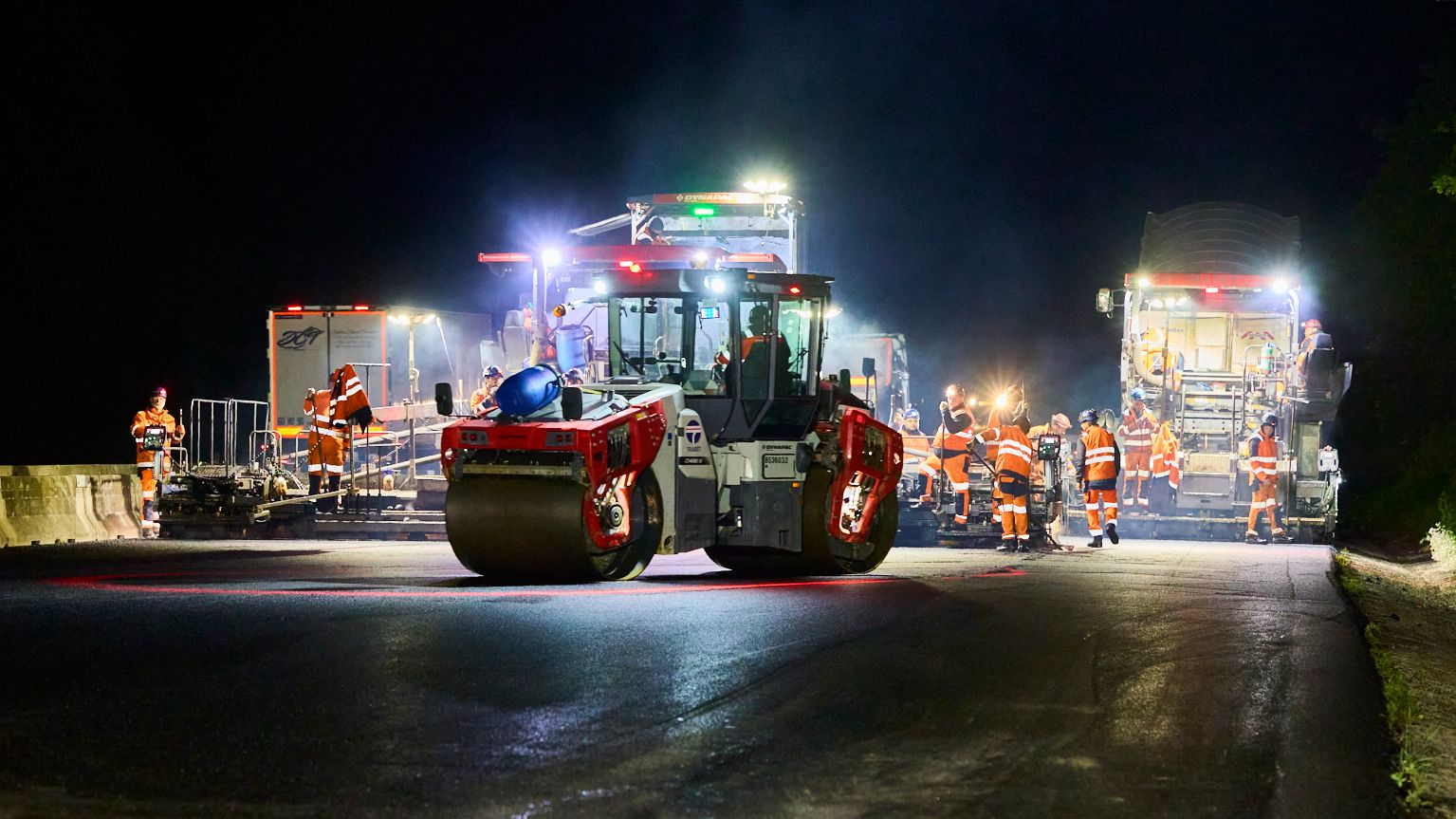

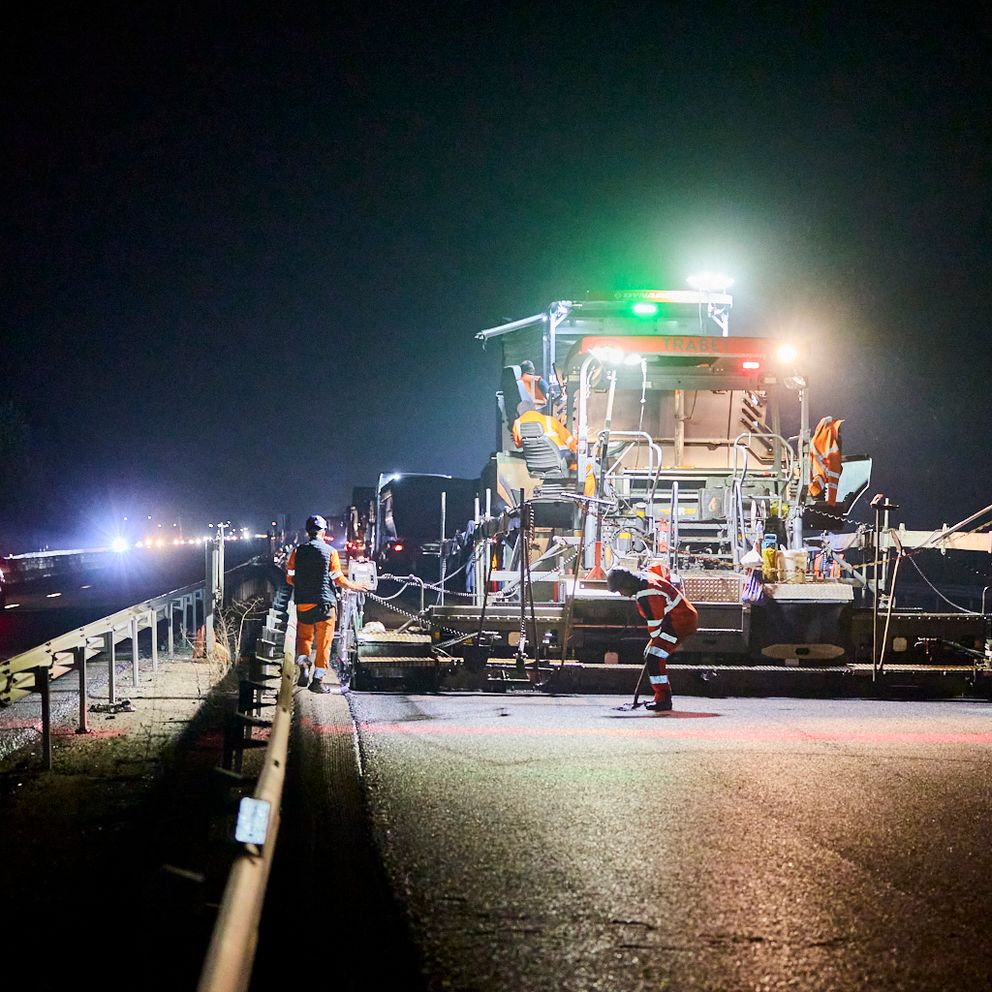

DOIE-A7-St-Rambert_La Galaure-1
