A85 : projet d’échangeur multimodal de Joué-lès-Tours

Autoroute Bas Carbone - Autoroute A85

Le projet d'échangeur multimodal de Joué-lès-Tours créera un nouvel accès à l'A85 afin de mieux connecter le sud de la métropole de Tours, la zone d'activités de la Liodière et les territoires voisins. Pensé comme un véritable pôle d'échanges, il facilitera les correspondances entre voiture, transports collectifs, covoiturage, mobilités cyclables et futurs cars express sur autoroute.

Que prévoit le projet ?

Le projet prévoit la création d’un échangeur complet et libre de péage sur l’A85, sur la commune de Joué-lès-Tours. Associé à un pôle d’échanges multimodal, il permettra de faciliter les correspondances entre la voiture, les transports collectifs, le covoiturage, les mobilités cyclables et les futurs cars express sur autoroute.

À ce stade des études, les aménagements envisagés comprennent :

  • deux bretelles d’entrée et deux bretelles de sortie, permettant de rejoindre et de quitter l’A85 dans les deux sens de circulation ;
  • des raccordements au réseau routier local ;
  • un quai de car et de bus, pour faciliter les correspondances avec les transports collectifs.

À ces aménagements pourraient s’ajouter :

  • un parking-relais de 50 à 80 places ;
  • un abri à vélos sécurisé ;
  • une zone de pesée pour les poids lourds.

Commandé par l’État, porté par VINCI Autoroutes en qualité de maître d’ouvrage et financé à 100 % par Tours Métropole Val de Loire, le projet créera une nouvelle connexion utile entre l’A85 et le sud de la métropole.

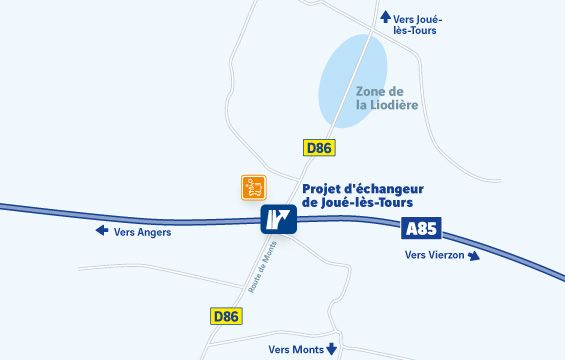

localisation projet échangeur joué les tours

Où sera situé le futur échangeur ?

Le projet d’échangeur est à l’étude sur l’A85, au niveau du croisement avec la RD86 (route de Chinon), à proximité de la zone d’activités de la Liodière, sur la commune de Joué-lès-Tours.

À l’interface entre Tours Métropole Val de Loire et la Communauté de communes Touraine Vallée de l’Indre, cette implantation permettra de mieux relier Joué-lès-Tours, Monts et les territoires voisins, ainsi que les quartiers résidentiels et les pôles d’emploi du secteur.

4 bretelles

d'entrée et de sortie

dans les deux sens de circulation

1 pôle

d’échanges multimodal

pour faciliter les correspondances entre les modes de transport

50 à 80 places

envisagées

dans un parking-relais de covoiturage

100%

financé

Tours Métropole Val de Loire

2032

mise en service

envisagée

1 échangeur

complet

libre de péage sur l'A85

Quels bénéfices attendus ?

Mieux relier Joué-lès-Tours, Monts et les territoires voisins aux emplois, aux services et aux équipements du sud de la métropole.

Faciliter les correspondances entre les transports collectifs, les futurs cars express sur autoroute, le covoiturage et le vélo.

Offrir aux poids lourds une liaison plus directe entre l’A85 et la zone d’activités de la Liodière, pour limiter leur passage dans les secteurs résidentiels.

Faciliter les déplacements des salariés et l’accès aux entreprises, et accompagner le développement économique du secteur.

Où en est le projet ?

Le projet est actuellement en phase d’étude. Des relevés de terrain et des réseaux existants, des inventaires de la faune et de la flore, ainsi que des études de trafic, géotechniques, acoustiques et de qualité de l’air permettent de mieux connaître le site et de préciser les aménagements envisagés.

En amont de la concertation publique, une démarche de concertation préalable a été engagée par VINCI Autoroutes et Tours Métropole Val de Loire auprès des riverains du futur échangeur. Des rencontres régulières ont eu lieu afin d’écouter leurs attentes et de les associer à la conception du projet.

Les observations et les propositions recueillies pendant la concertation publique éclaireront et enrichiront la poursuite des études.

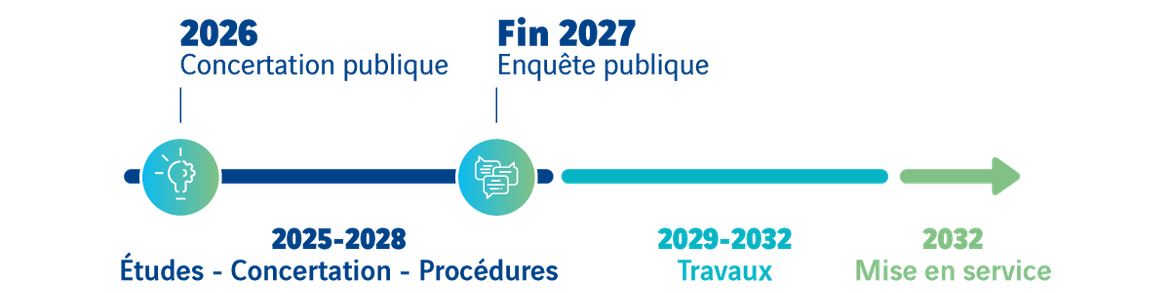

planning joué les tours

Comment le projet prend-il en compte l'environnement ?

Le projet applique la démarche Éviter, Réduire, Compenser (ERC) : éviter les impacts sur l’environnement, les réduire lorsqu’ils ne peuvent être évités et, si nécessaire, compenser les impacts résiduels.

La prise en compte du cadre de vie des riverains et la préservation de la biodiversité sont au coeur de la démarche.

Comment participer à la concertation ?

Du 2 novembre au 15 décembre 2026, vous êtes invités à donner votre avis sur le projet d’échangeur multimodal de Joué-lès-Tours sur l’A85.

Les modalités de concertation

Je m'informe

Découvrez les aménagements envisagés et les enjeux du projet :



• Consulter le dossier de concertation accessible dans les ressources téléchargeables ci-dessous.



Le dossier est également consultable en mairie de Joué-lès-Tours et au siège de Tours Métropole Val de Loire, aux horaires indiqués ci-dessous.

Je donne mon avis

Une question, une observation, une proposition ? Plusieurs moyens vous permettent de contribuer :



  • En ligne, sur le registre numérique dédié au projet : https://www.registre-numerique.fr/a85-echangeur-multimodal-joue-les-tours
  • Par courrier électronique, à l’adresse : a85-echangeur-multimodal-joue-les-tours@mail.registre-numerique.fr
  • Sur les registres papier, en mairie de Joué-lès-Tours et au siège de Tours Métropole Val de Loire.
  • Par courrier : Les avis et propositions peuvent également être adressés par courrier postal à la préfecture d’Indre-et-Loire : 15, rue Bernard Palissy, 37925 Tours Cedex 9

Je rencontre les équipes

Une permanence vous permettra de rencontrer l’équipe du projet, de poser vos questions et de partager vos observations et vos propositions.



Vendredi 11 décembre 2026, de 18h à 20h

Salle communale La Borde

3, route de Monts, Joué-lès-Tours



Les lieux et horaires de consultation et de contribution



Mairie de Joué-lès-Tours

Parvis Raymond-Lory

Du lundi au vendredi : 8h30–12h30 et 13h30–17h

Le samedi : 9h–12h



Tours Métropole Val de Loire

60, avenue Marcel Dassault, 37200 Tours

Du lundi au vendredi : 8h15–12h30 et 13h30–17h

Les documents de la concertation

dossier-concertation-a85-echangeur-multimodal-joue-les-tours.pdf

Télécharger dossier-concertation-a85-echangeur-multimodal-joue-les-tours.pdf

arrete-prefectoral-a85-echangeur-multimodal-joue-les-tours.pdf

Télécharger arrete-prefectoral-a85-echangeur-multimodal-joue-les-tours.pdf

avis-concertation-a85-echangeur-multimodal-joue-les-tours.pdf

Télécharger avis-concertation-a85-echangeur-multimodal-joue-les-tours.pdf
